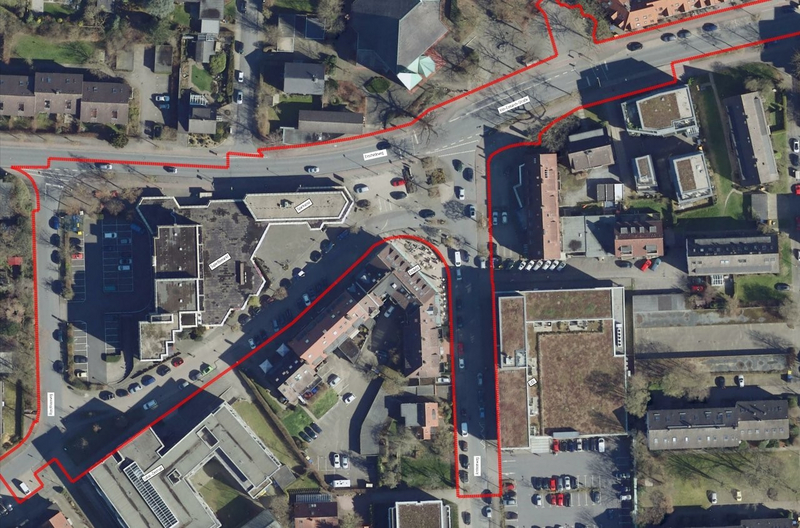

Baumaßnahme Gievenbeck-Ortsmitte
Um- und Neugestaltung der Ortsmitte-Gievenbeck
Gievenbeck, als attraktiver und dynamisch wachsender Stadtteil, erhält eine neue Ortsmitte. Mit der Umwandlung der ehemaligen Kasernenflächen an der Roxeler Straße zum neuen Wohnquartier wird der Stadtteil nochmal um etwa 3.000 Einwohnerinnen und Einwohner wachsen. Vor diesem Hintergrund soll auch das gewachsene Stadtteilzentrum rund um die Kirche St. Michael neugestaltet und damit aufgewertet werden. Der Straßenraum ist erkennbar in die Jahre gekommen und weist eine Reihe gestalterischer und auch verkehrlicher Mängel auf, die mit dem Umbau behoben werden. Mit neuem Pflaster, mehr Platz für den Fußverkehr, zusätzlichen Bäumen und neuen Sitzmöglichkeiten entsteht ein Stadtraum mit mehr Aufenthaltsqualität und höherer Attraktivität für seine Bewohnerinnen und Bewohner.
2015 fand unter Federführung des Stadtplanungsamtes in Zusammenarbeit mit einem Planungsbüro zunächst ein dialogorientiertes Workshop-Verfahren statt, in dessen Rahmen die Bürgerinnen und Bürger ihre Ideen und Wünsche zur Umgestaltung einbringen konnten. Auf Grundlage des hieraus entwickelten Leitbildes erarbeitete dasselbe Büro 2019 ein Gestaltungskonzept. Hierbei wurden sowohl die Öffentlichkeit im Rahmen einer Informationsveranstaltung mit rund 90 Teilnehmenden als auch die ortsansässigen Einzelhändler und Grundstückseigentümer im Rahmen eines gesonderten Termins erneut beteiligt. Der Ausschuss für Stadtplanung, Stadtentwicklung, Verkehr und Wohnen (ASSVW) stimmte dem Gestaltungskonzept im November 2019 zu.
Das Gestaltungskonzept wurde daraufhin in mehreren Schritten in eine ausführungsreife Planung umgesetzt. Eine ausführungsreife Planung beinhaltet alle für die Bauausführung notwendigen Einzelangaben, vor allem technische Details wie die Höhenplanung für eine funktionierende Oberflächenentwässerung, Materialfestlegung etc., und dient als Grundlage für die Leistungsbeschreibung. Ausführungsplanung und Leistungsbeschreibung zusammen bilden wiederum die Grundlage für die Ausführung der Bauleistung durch eine Baufirma.
Im vergangenen Jahr wurden die Planungen zur Umgestaltung nach intensiver Abstimmung final von den politischen Gremien beschlossen. Seit Jahresbeginn 2026 bereitet das Amt für Mobilität und Tiefbau die Ausschreibung für die Vergabe der Baumaßnahme vor. Mit der Straßenbaumaßnahme sowie der Erneuerung von Kanalisation und Versorgungsleitungen wird Anfang 2027 begonnen (Stand Juni 2026). Die Bauarbeiten werden sich aus heutiger Sicht über einen Zeitraum von rund vier Jahren erstrecken. Um die erfolgreiche Betreuung der Baumaßnahme kümmert sich ein amtsübergreifendes Projektteam aus Planungsabteilung, Ausschreibungsabteiung und Bauleitung. Um die Kommunikation mit allen Beteiligten auf einen guten Weg zu bringen, wird dieses zudem durch Münster Marketing und die Stadtnetze Münster ergänzt.
Zeitstrahl
| Planung | Ausschreibung | Baudurchführung |
|---|---|---|
| bis Ende 2025 | 2026 | ab 2027 |
Im Zuge der Bauarbeiten werden Umleitungen und temporäre neue Verkehrsführungen unumgänglich sein. Dafür wird derzeit ein Konzept für die Verkehrsführung aufgestellt. Ziel ist es, die Erreichbarkeit der gesamten Anliegerschaft (Wohnen und Gewerbe) während der Bauphase aufrechtzuerhalten. Um möglichst gut funktionierende Lösungen zu entwickeln, werden von den Mitarbeitenden der Verwaltung bereits vor Ort Gespräche mit den Gewerbetreibenden geführt. Weitere Informationen mit und für die Gievenbecker Bevölkerung folgen in Kürze.
Aktuelles
Juli 2026: Rückblick Auftaktveranstaltungen mit Gewerbe und Multiplikatoren
Der Kommunikationsprozess ist angelaufen. Das Projektteam hat in einem Treffen mit den Gewerbetreibenden am 1. Juli 2026 und in einem weiteren Termin mit verschiedenen Multiplikatoren am 14. Juli 2026 erste Informationen rund um die geplante Baumaßnahme vermittelt. Offene Fragen wurden beantwortet und wichtige Informationen zur Entwicklung passgenauer Lösungen zur Umsetzung der Baumaßnahme ausgetauscht. Der projektbegleitende Kommunikationsprozess ist damit gestartet.
Sie finden hier eine Zusammenfassung der Präsentationen aus den beiden Veranstaltungen mit den aktuellen Informationen, um sich selbst einen Eindruck von der Umgestaltung der Ortsmitte zu verschaffen. Bitte beachten Sie, dass die gerade angelaufene Bauvorbereitung in diesem frühen Stadium naturgemäß einer Dynamik unterliegt und eine Konkretisierung der Bauabläufe erst dann stattfinden kann, wenn die bauausführende Firma beauftragt worden ist.
Eine öffentliche Informationsveranstaltung für den Stadtteil Gievenbeck wird noch im Herbst 2026 folgen.
Technische Details der Maßnahme
Für die Umgestaltung der Ortsmitte werden in dieser Maßnahme rund 450 Meter Regenwasserkanäle im Durchmesser von 30 bis 40 Zentimetern in einer Tiefe von 1,30 bis 2,60 Metern und rund 380 Meter Schmutzwasserkanäle mit einem Durchmesser von 25 Zentimetern in 2,60 bis 3,30 Metern Tiefe verlegt.
Durch die Stadtnetze Münster werden im Ausbaubereich auf rund 300 Metern Länge noch neue Fernwärmeleitungen erstellt und vorhandene Gas-, Wasser- und Stromleitungen ausgetauscht.
Für die Oberflächengestaltung werden 1.800 Quadratmeter gepflasterte Straße, 4.900 Quadratmeter asphaltierte Straße und 3.100 Quadratmeter gepflasterte Gehwege hergestellt.
Planunterlagen Straße (ohne technische Details)
Sie können bereits jetzt per E-Mail Kontakt aufnehmen oder sich mit konkreten Fragen an die Verantwortlichen wenden.
Die politischen Beschlüsse zu dieser Maßnahme:
Beschlussvorlage zum Baubeschluss (finale Planung 2025)
Beschlussvorlage zum Baubeschluss Kanalbau (Stand 2023)
Beschlussvorlage zum Planungsbeschluss (konkretisierte Planung 2024)
Beschlussvorlage zum Gestaltungskonzept (Planungsgrundlage 2019)
Antworten auf Fragen zur Baumaßnahme
Wann beginnt die Baumaßnahme?
Zurzeit wird von einem Baubeginn im Jahr 2027 ausgegangen.
Wie lange dauert die Baumaßnahme?
Aufgrund der Komplexität und des Umfangs der Baumaßnahme ist mit einer Bauzeit von ungefähr vier Jahren zu rechnen.
Weitere Informationen finden Sie im Bereich Bauphase.
Welche Bereiche sind von der Baumaßnahme betroffen?
An wen kann ich mich bei Problemen wenden?
Für das Projekt wurde eine zentrale Mailadresse eingerichtet: Ortsmitte-Gievenbeck@stadt-muenster.de
Die eingehenden Mails werden dann an die fachlich zuständigen Mitarbeiterinnen und Mitarbeiter weitergeleitet.
Sobald die Baumaßnahme startet, erhalten Sie zudem die Kontaktmöglichkeiten zu unserer Bauleitung und dem ausführenden Bauunternehmen auf dieser Internetseite.
Wie weit wird bis an die Gebäude gebaut?
Die Baumaßnahme findet nur auf öffentlichen/städtischen Flächen statt.
Der Abstand zu Gebäuden variiert dabei. Lediglich der Austausch bzw. die Neuverlegung von Hausanschlussleitungen für die Strom- und Wasserversorgung erfolgt auf dem privaten Grundstück und in enger Absprache mit den Eigentümerinnen und Eigentümern.
Selbst bei einem Ausbau bis an die Gebäude heran, wird eine fußläufige Erreichbarkeit der Gebäude in der jeweiligen Bauphase immer vorgesehen.
Ist die Planung schon abgeschlossen oder kann ich noch Ideen einbringen, was auf dem Platz/in der Ortsmitte gestaltet werden soll?
Der Planungsprozess wurde mit dem Baubeschluss 2025 abgeschlossen und die bauliche Ausführung wird vorbereitet, so dass planerische Änderungen nicht mehr möglich sind.
Wie groß wird der Platz in der Mitte sein?
Die Platzfläche in der Mitte wird inklusive der Grünflächen rund 660 Quadratmeter groß sein.
Warum wird der Bereich nicht komplett gesperrt, sodass die Bauphase schneller vorbei ist?
Eine komplette Sperrung der Gievenbecker Mitte hätte eine nahezu vollständige verkehrliche Stilllegung des Ortskerns zur Folge. Dies ist aus Sicht der Erhaltung von Rettungswegen und dem Vorrangnetz für die Feuerwehr nicht umsetzbar.
Innerhalb der Bauarbeiten wird in einzelnen Bereichen jedoch unter Vollsperrungen gearbeitet, um zügiges Vorankommen und sicheres Arbeiten zu gewährleisten. Des Weiteren hat die Erreichbarkeit des ansässigen Gewerbes und der öffentlichen Einrichtungen einen sehr hohen Stellenwert. Deshalb werden im Rahmen der Umsetzung mehrere Bauphasen vorgesehen.
Warum gibt es Bauphasen?
Eine Bauphase beschreibt einen Bereich, in dem gerade gebaut wird. Das eigentliche Baufeld (Baugrube) wandert in diesem. Zusätzlich beinhaltet die Bauphase Aufstellflächen für die Baufahrzeuge und die Lagerung des Materials. Für jede Bauphase wird eine feste Verkehrsführung eingerichtet.
Warum wird mehrmals an einer Stelle gebaut und Oberflächen wieder aufgerissen?
In bestimmten Bereichen müssen Provisorien hergestellt werden, um die Erreichbarkeit und einen möglichst großen Verkehrsfluss zu gewährleisten. Erst zum Ende der Baumaßnahme erfolgt in diesen Bereichen dann der Endausbau der Oberflächen.
Warum wird erst in eine und dann in die andere Richtung die gleiche Strecke gebaut?
Das hat technische Gründe. Bei der Herstellung von Abwassersystemen ist es nicht ungewöhnlich, dass in einer Bauphase mehrmals an einer Stelle gearbeitet wird. Abwasserkanäle werden immer gegen die Fließrichtung verlegt. Wenn also der Regenwasserkanal in eine andere Richtung als der Schmutzwasserkanal verläuft, müssen diese auch nacheinander in unterschiedliche Richtungen verlegt werden.
Kann ich während der Bauphase noch durch die Ortsmitte fahren?
Ja. Da die Baumaßnahme in mehrere Bauphasen unterteilt ist, wird es wechselnde Verkehrsführungen geben. Diese werden über unterschiedliche Medien (Website, Zeitung, direkt vor Ort ...) frühzeitig kommuniziert werden – und sind vor Ort selbstverständlich auch ausgeschildert.
Sind die Geschäfte, Schule und Kirche sowie Ärzte weiterhin barrierefrei zugänglich?
Ja, eine barrierefreie fußläufige Erreichbarkeit im öffentlichen/städtischen Raum wird sichergestellt. Barrieren (Treppenanlagen, Eingangsstufen etc.), die auf privaten Grundstücken vorhanden sind, bleiben wie gehabt vorhanden.
Wird der Strom, das Wasser und Internet während der Baumaßnahme immer wieder abgestellt?
Nein. Lediglich für die Montage neuer Leitungen ist es notwendig, dass die Versorgung zeitweise unterbrochen wird. Dies ist in der Regel einmalig der Fall. Auch Arbeiten an Hausanschlüssen werden nicht unter Spannung ausgeführt. Über die Abschaltung der Versorgung werden Betroffene frühzeitig informiert, sodass sie sich auf Abschaltungen einstellen können. Abschaltungen werden so kurz (stundenweise) gehalten wie möglich.
Umgang mit den privaten Flächen?
Die Umgestaltung der Ortsmitte erfolgt nur auf den öffentlichen/städtischen Flächen. Die Herstellung von privaten Flächen kann nur durch den oder die Eigentümer beauftragt werden.
